Ergebnisprognose im Projektverlauf

Ausgangslage
Viele AVA- und Controlling-Systeme erstellen Ergebnisprognosen ausschließlich auf Basis der Herstellkosten.
Erlösabhängige Kosten wie Verwaltungskostenumlagen, Versicherungen oder sonstige Zuschläge bleiben dabei häufig unberücksichtigt.
Zudem unterscheiden AVA-Systeme in der Regel nicht zwischen Mengen- und Pauschalabrechnung von Leistungen.
Problem
Eine vollständige Ergebnisprognose erfordert daher zusätzliche manuelle Berechnungen und laufende Anpassungen im Projektverlauf.
Dadurch entstehen:
 – Unvollständige Ergebnisprognosen
 – Fehlende Transparenz auf Leistungs- und Leistungsgruppenebene
 – Potenziell fehlerhafte Ergebnisse bei Mengenänderungen in Pauschalaufträgen
Lösung

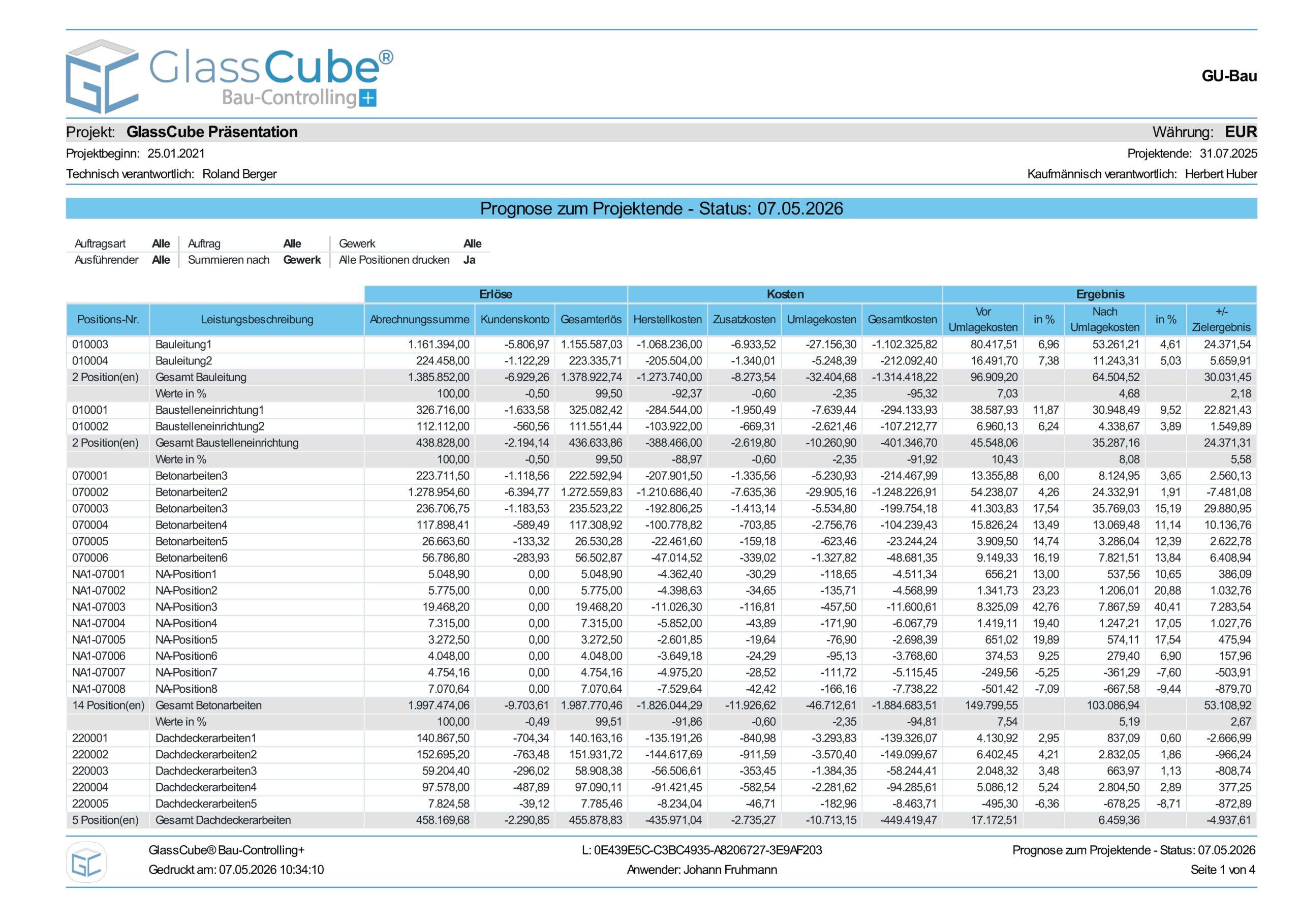

Bau-Controlling+ berücksichtigt sämtliche erlösabhängigen Kosten automatisch und erzeugt belastbare Ergebnisprognosen für alle Verrechnungs- und Abrechnungskonstellationen.
Nutzen

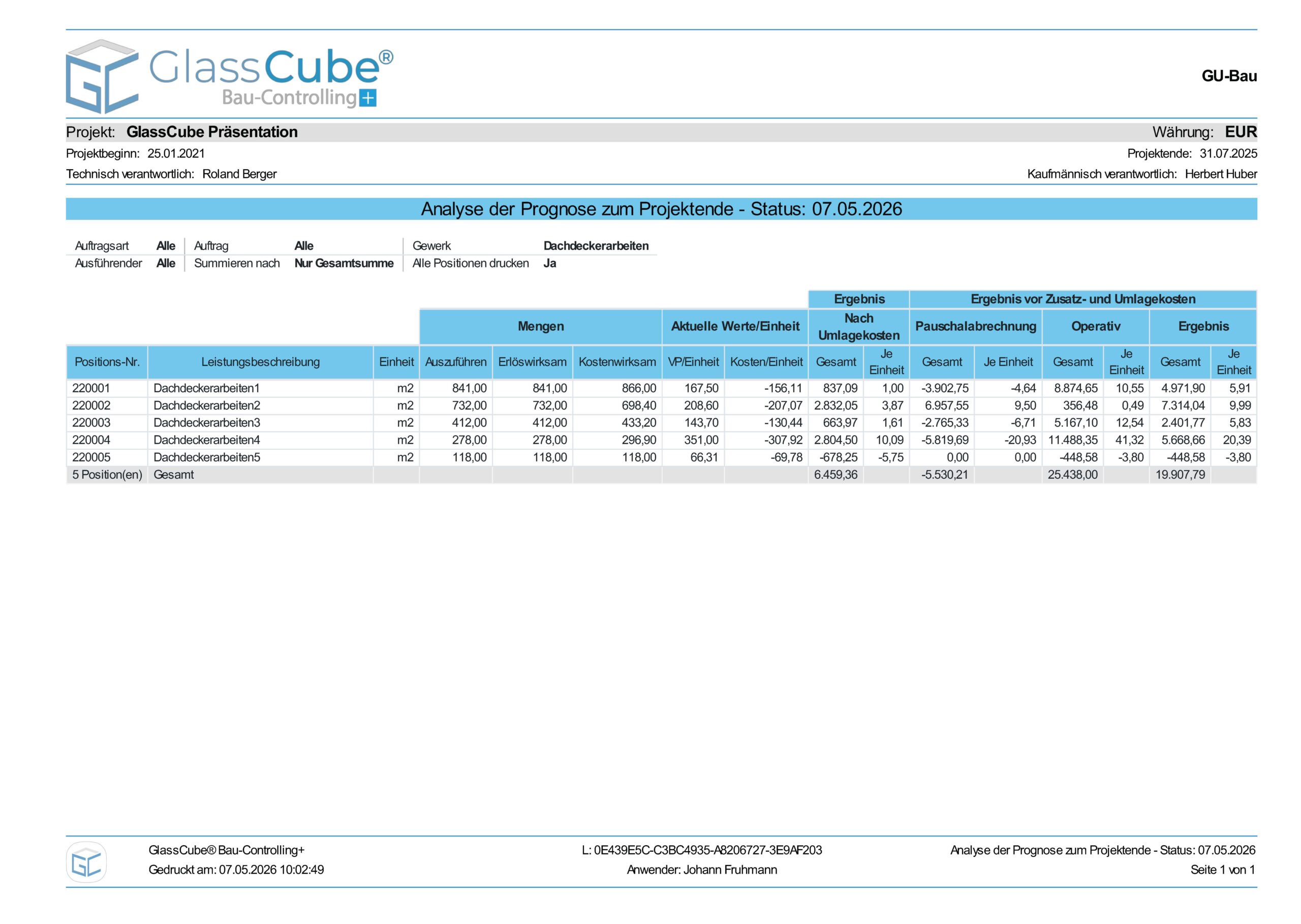

 – Ergebnisprognosen auf Vollkostenbasis bis zur einzelnen Leistungsposition
 – Transparenz über Ergebnis, Umsatzrendite und Zielabweichungen
 – Separate Darstellung operativer Ergebnisse auf Basis der Herstellkosten
 – Klare Ausweisung von Ergebniseffekten aus Pauschalverrechnungen
